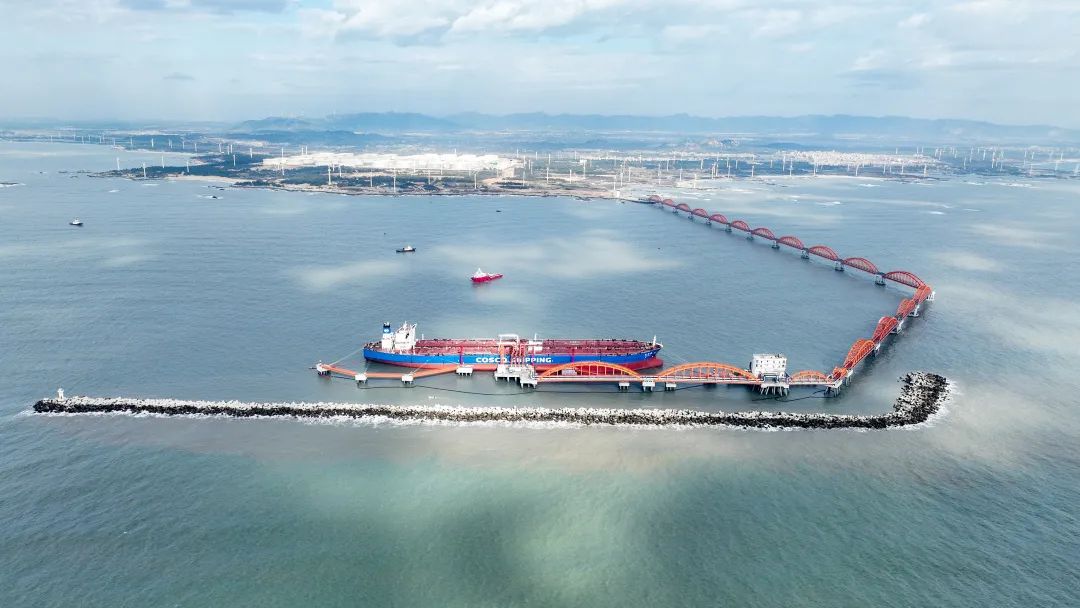

原油碼頭更換橡膠護舷紀實

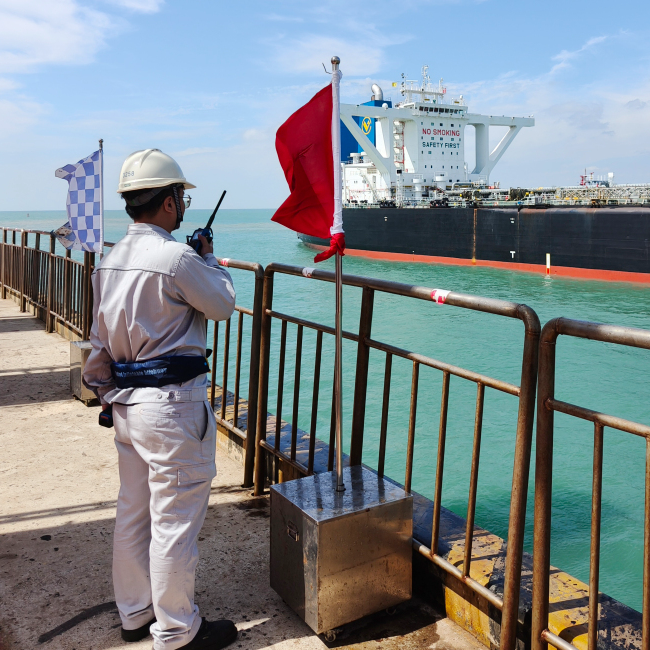

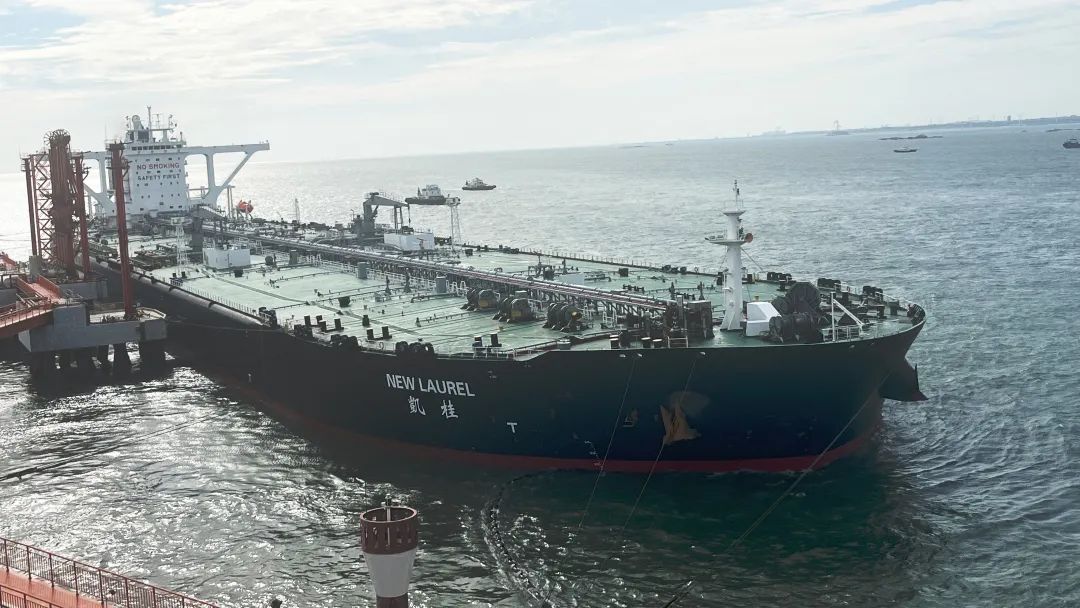

10月16日13時06分,隨著“凱桂/NEWLAUREL”輪靠泊,新更換的原油碼頭KA平臺橡膠護舷已經接受三艘油輪靠泊檢驗,有力保障了油輪平穩靠泊和原油接卸安全作業。

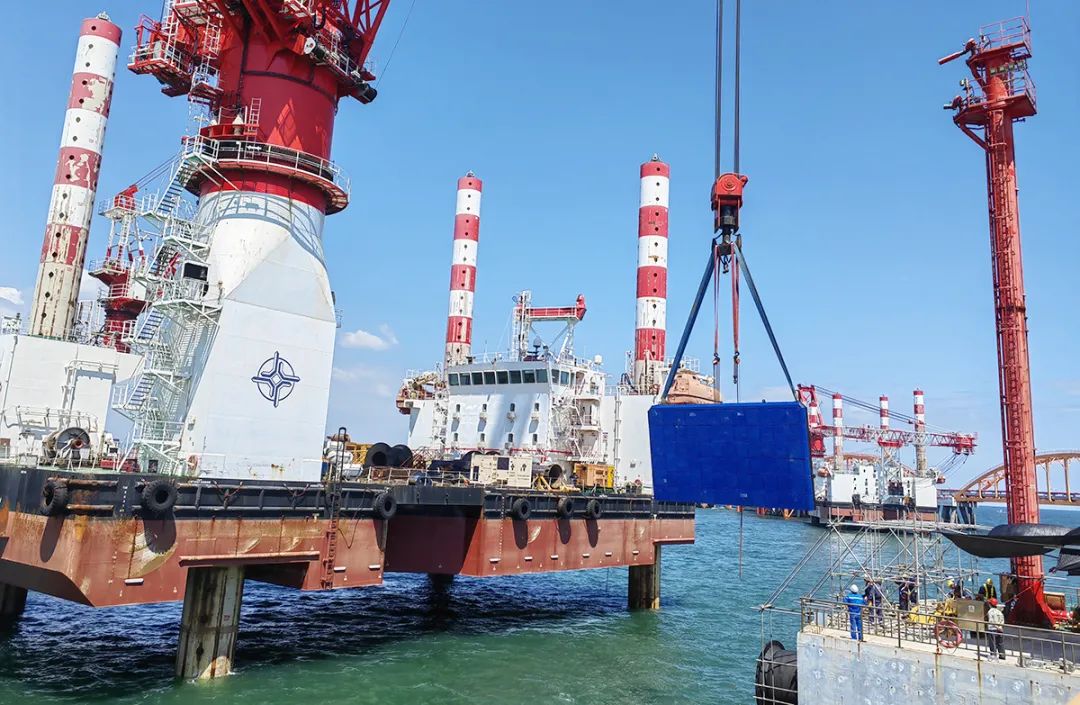

時間回到8月下旬,碼頭運行部根據9月份原油碼頭船舶到港計劃及作業窗口期,提前組織廣州建安、華舟海洋、中油應急、大慶建設、福源工貿、中交三航局等幾家單位召開橡膠護舷更換專題推進會,就組織機構、制定方案,措施落實、機具準備、應急保障等方面進行討論明確。9月初再次組織各家單位就分項工作召開專題研討會,確保協同作業有序推進。同時,積極向公司匯報檢修方案,與計劃經營部充分對接船舶到港計劃,密切關注氣象預報,最終確定利用9月23日至30日有效窗口期完成更換作業。 9月24日,月度最后一船“艾莉塔”靠泊,26日13時24分離泊。為保證生產,碼頭運行部領導決定等“艾莉塔”離泊后開展橡膠護弦更換工作,為了優質高效完成橡膠護舷工作,碼頭運行部分管領導、主管工程師全程現場旁站,及時解決作業過程中出現的難點、瓶頸問題,確保國慶節前夕完成橡膠護舷工作。一旦突破時間節點,國慶期間作業升級管控,定會影響橡膠護舷更換進度,將會影響10月7日“金珍珠”輪進港靠泊?!鞍蛩彪x泊后,中交三航局立即組織兩艘拋錨艇、一艘拖輪到達泊位前指定位置協助海峰1005支腿船固定,開展320噸海上支撐吊車搭設,同時大慶建設提前從廣西調回2名資深專業的架子工,協助臨海腳手架搭設工作,廣州建安、華舟海洋、廣東救援站協同作業,有序開展吊具等工機具現場準備和完成防沖板、鼓型橡膠由資深港到產品碼頭到原油碼頭的轉運工作。27日下午,在海吊、腳手架具備作業條件下,開始拆除破損護舷。9月28日上午,完成舊防沖板和鼓型膠的拆卸工作。在整個更換作業過程中主管領導合理安排工作內容、組織廣州建安抽調骨干增加施工力量,組成兩個施工班組輪班作業,每天七點到晚上八點施工,最晚的一天連續作業到晚上十點半左右。施工人員克服高溫酷暑天氣,中午連班作業,人員輪休但工作不停,全力以赴在確保安全的前提下將工期往前趕。
9月29日,當原油碼頭KA平臺橡膠護舷最后一顆螺栓緊固完成,標志著原油碼頭KA平臺橡膠護舷更換工作順利完成,實現整體工作交付。此次更換工作計劃工期9天,論證后工期7天,實際工期4.5天,比原計劃提前2.5天完成。
“橡膠護舷是碼頭不可或缺的安全防護設施,既有效減緩油輪靠離泊時的沖擊力,又保護碼頭結構及船舶免受損害。KA平臺橡膠護舷總重達30噸,海上拆卸和安裝作業難度積大,涉及臨邊作業、臨海腳手架、海上運輸、海上吊裝、高溫酷暑等諸多作業配合,首次進行橡膠護舷更換作業,點多面廣、工期緊、任務重,對全體碼頭人是一次考驗,也是一次鍛煉、更是一次團隊力量的凝聚。” 主管副經理牟方慶表示,全體碼頭人將一如既往踐行“奉獻、創業、拼搏、超越”企業精神,把一個又一個不可能變?yōu)榭赡埽掷m(xù)為公司高質量發展貢獻碼頭力量。
